國網新源河北撫寧抽水蓄能 電站1號機主體結構封頂
秦皇島新聞網
2026-02-09 10:07:01
【“十五五”開局看港城】

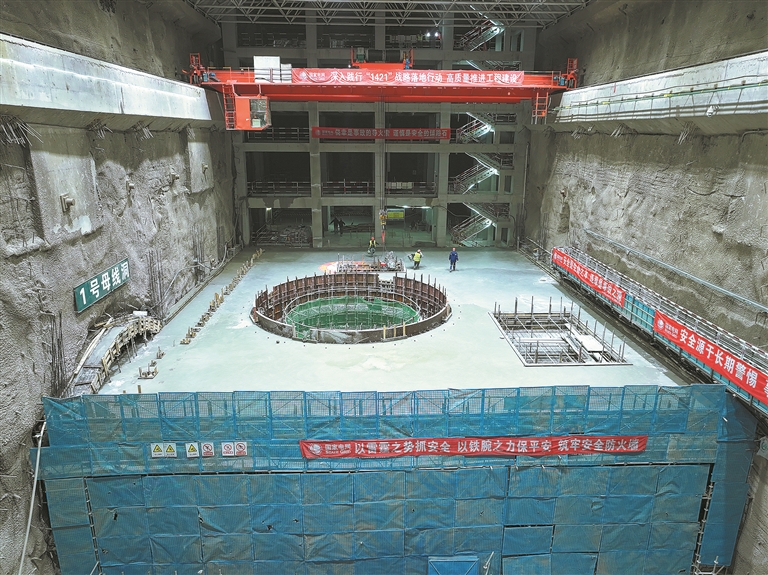

國網新源河北撫寧抽水蓄能電站地下廠房項目現場。通訊員 祁亞靜攝
秦皇島日報記者 史娜 通訊員 祁亞靜
1月28日,在國網新源河北撫寧抽水蓄能電站地下廠房內,隨著1號機發電機層澆筑完成,1號機組段主體結構順利封頂,標志著電站建設正式進入機電安裝期。
1號機組段自2025年2月25日尾水管層底板首倉混凝土澆筑開始,歷時337天,項目單位精心組織、科學謀劃,克服了交叉作業多、精密預埋件復雜等多重困難,提前63天完成年度控制性節點,實現了安全與進度的雙突破。
國網新源河北撫寧抽水蓄能電站1號機組段長29米、寬24.7米、高28.95米,包含尾水管層、蝸殼層、蝸殼夾層、水輪機層、母線層、發電機層6層結構,內部結構復雜、預埋部件多,混凝土澆筑更是面臨大體積澆筑、框架結構澆筑等復雜情況,施工難度較大。
